به گزارش روابط عمومی شرکت مدیریت تولید برق بیستون:تعمیرات اساسی واحد یک بخار نیروگاه بیستون آغاز شد. این تعمیرات با هدف افزایش آمادگی واحدهای بخار این نیروگاه در سال 1397 و همچنین حضور موثر در تامین انرژی برق غرب کشورآغاز شد.در این دوره از تعمیرات انتظار می رود ضمن بررسی شرایط واحدها و شناسایی نقاط بحرانی از بروز خروج های اضطراری در آینده جلوگیری گردد.اهم برنامه های مورد نظر شرکت مدیریت تولید برق بیستون در این تعمیرات 90 روزه به شرح ذیل است:
- تعویض کلیه پره های ردیف آخر توربین P
- تعویض سیلهای توربین I.P

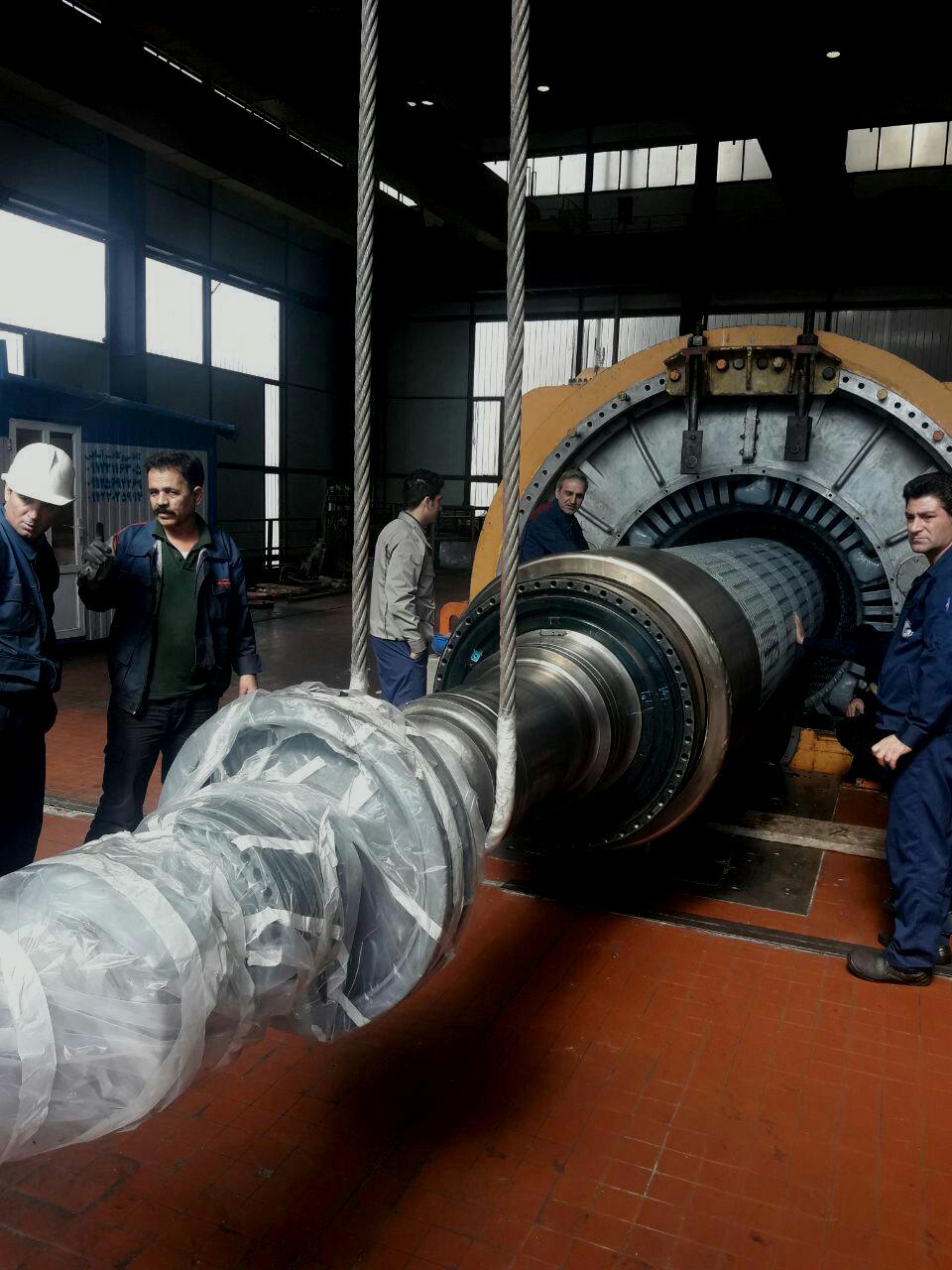

- اورهال کامل روتور ژنراتور
- انجام کلیه تستهای High Speed Balance روتورهای توربین و ژنراتور
- تعویض بخشی از اکسپنشنهای بویلر
- تعویض ورقهای آسیب دیده بدنه بویلر و داکت دود و ژونگسترومهای شماره یک و دو
- تعویض بخشی از لوله های سوپرهیت و ری هیت بویلر با توجه به خروجهای مکرر از ناحیه این لوله ها و نتایج ضخامت سنجی
- سرویس کامل پمپ ها و فن های 380 ولت و 6 کیلو ولت
- سرویس هیترهای فشارقوی و ضعیف
- سرویس و بازدید از سیستم های ابزار دقیقی و نصب و راه اندازی سیستم دیتالاگر این واحد
- سرویس و بازدید از کلیه تجهیزات الکتریکی و تصفیه فیزیکی و شیمایی روغن ترانسفورماتورها و انجام کلیه تستهای حفاظت
- و انجام کلیه تستهای مورد نیاز در کلیه گروه های کاری
